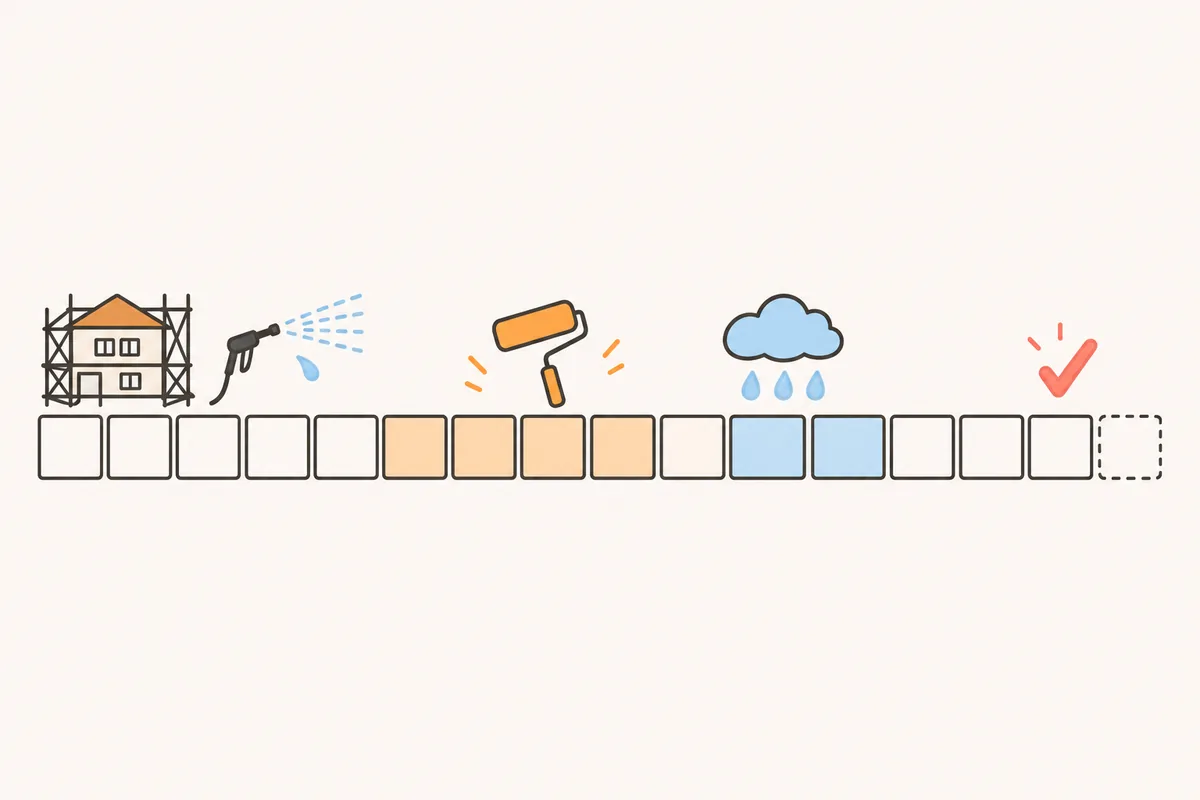

外壁塗装の期間は、戸建てで一般に2週間程度です。雨の日や気温5℃以下の日は塗れないため、梅雨や冬は予備日を多めに見込みます。

結論一般に2週間程度。天気と気温で延びる
- 戸建ての塗り替えは、一般に2週間程度かかる(関西ペイント)
- 雨・強風の日、気温5℃以下や湿度85%以上の日は塗らない
- 塗り重ねには乾く時間が要り、寒い時期ほど長くなる
- 着工前に工程表と予備日を確かめておく
4分で読めます
外壁塗装の期間は、戸建てで一般に2週間程度です。雨の日や気温5℃以下の日は塗れないため、梅雨や冬は予備日を多めに見込みます。

塗料メーカーの関西ペイントは、戸建ての塗り替え工事は建物の大きさや天候、季節で変わるものの、一般に2週間程度かかるとしています。工事は次の順番で進みます。
日本ペイントの案内では、高圧洗浄は汚れやほこり、藻を洗い流す作業です。洗った水が乾くのを待ってから、下地の補修や塗装に入ります。
工期が延びるのは、雨や強風で塗れない日が続いたとき、下地の補修や塗る範囲が増えたとき、寒くて乾きが遅いときです。下地や範囲による延びは、見積もりの段階で予想できます。
雨や湿気は塗料の乾きを妨げ、強風は塗料を飛び散らせます。国土交通省の公共建築改修工事標準仕様書も、次の条件では塗装しないとしています。
| 条件 | 仕様書の決まり |
|---|---|
| 気温5℃以下 | 塗装を行わない |
| 湿度85%以上・結露 | 塗装を行わない |
| 雨のおそれ・強風 | 外部の塗装は原則として行わない |
乾く時間は気温で大きく変わります。日本ペイントのシリコン系塗料を例にとると、塗り重ねまでに空ける時間は気温でこれだけ違います。
工事中は家に住みながら過ごせますが、窓を開けにくい日や、洗濯物を外に干せない日が続きます。準備しておきたいのは次の点です。
ご近所に伝えておくことは外壁塗装の近隣挨拶にまとめています。
日程を立てやすくするには、次の5つを着工前に聞いておきます。答えは工程表に書き込んでもらうと、あとで見返せます。
各工程で何をするかは外壁塗装の工程で確かめられます。
もらった工程表の日数が長いのか短いのか気になるときは、工程表を写真に撮ってLINEで送ると相談できます。全体の流れは外壁塗装の基礎ガイドにあります。
雨の日や気温5℃以下の日は塗装しないため、晴れの日が少ない時期や寒い時期は延びやすくなります。予備日を多めに取った工程表をもらっておくと安心です。
短いこと自体が問題とは限りません。ただ、塗り重ねの間に乾く時間を空けることは変わらないので、3回塗りの日程と乾燥の待ち時間を工程表で確かめてください。
外壁塗装は住みながら進められます。窓を開けられない日や洗濯物を外に干せない日があるので、日程を前もって聞いておくと準備しやすくなります。
塗れない日は、足場を組んだまま待つことがあります。止まったときの連絡の方法と、再開の見込みの伝え方を、工程表と一緒に聞いておくと落ち着いて待てます。
見積もりをもらう段階で「工程表も出してもらえますか」と一言添えておくと、予定を立てやすくなります。
